Rozbudowa drogi powiatowej 2182K w miejscowości Dąbrowa Szlachecka i Wołowice

Rozbudowa drogi powiatowej 2182K w km 0+605,00 do km 1+ 782,70 w miejscowości Dąbrowa Szlachecka i Wołowice

ZAWIADOMIENIE DLA MIESZKAŃCÓW

W związku z realizacją zadania pn. „Poprawa bezpieczeństwa stanu nawierzchni dróg Powiatu Krakowskiego: „Rozbudowa drogi powiatowej 2182K w km 0+605,00 do km 1+ 782,70 w miejscowości Dąbrowa Szlachecka i Wołowice, Powiat Krakowski”, firma TRANSFIG informuje, że przystępuje do robót bitumicznych na połowie szerokości jezdni na odcinku 600 metrów od strony Wołowic w kierunku Dąbrowy Szlacheckiej.

Termin prac: od 10.06.2025 r. do 11.06.2025 r.
Godziny robót: 7:00 – 18:00

Prosimy mieszkańców posesji przylegających do wskazanego odcinka drogi o wyjazd samochodami przed godziną 7:00. Wjazd na posesje będzie możliwy dopiero po zakończeniu prac, czyli po godzinie 18:00. Nie będzie możliwości wjazdu ani wyjazdu z ul. Królewskiej w ul. Olchową oraz ul. Wiśniową – do czasu zakończenia robót w danym dniu.

Linia MPK będzie kursować bez zmian, z wyjątkiem przystanku „Dąbrowa Szlachecka Figurka (nż)”, który zostanie tymczasowo przesunięty o 110 metrów w kierunku Wołowic.

Za wszelkie utrudnienia przepraszamy i prosimy o wyrozumiałość.

                                                                                          Firma TRANSFIG

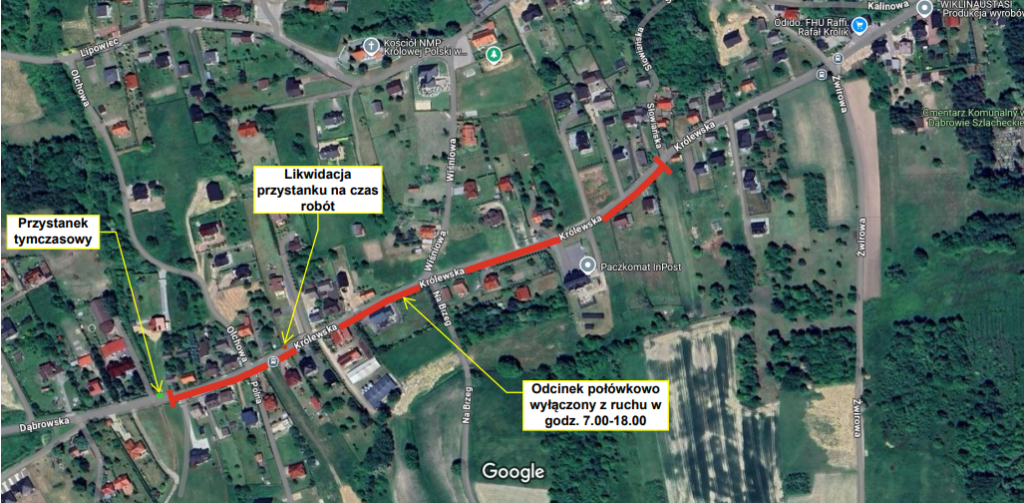

mapa robót drogowycg

Poniżej zawansowanie prac na budowie:

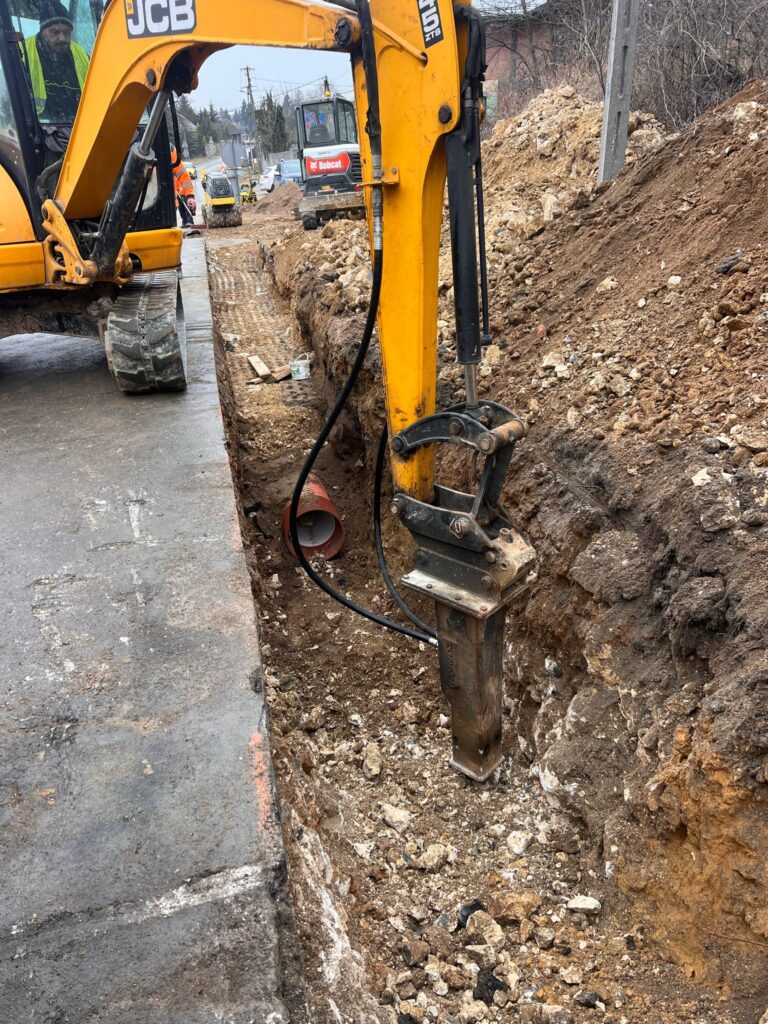

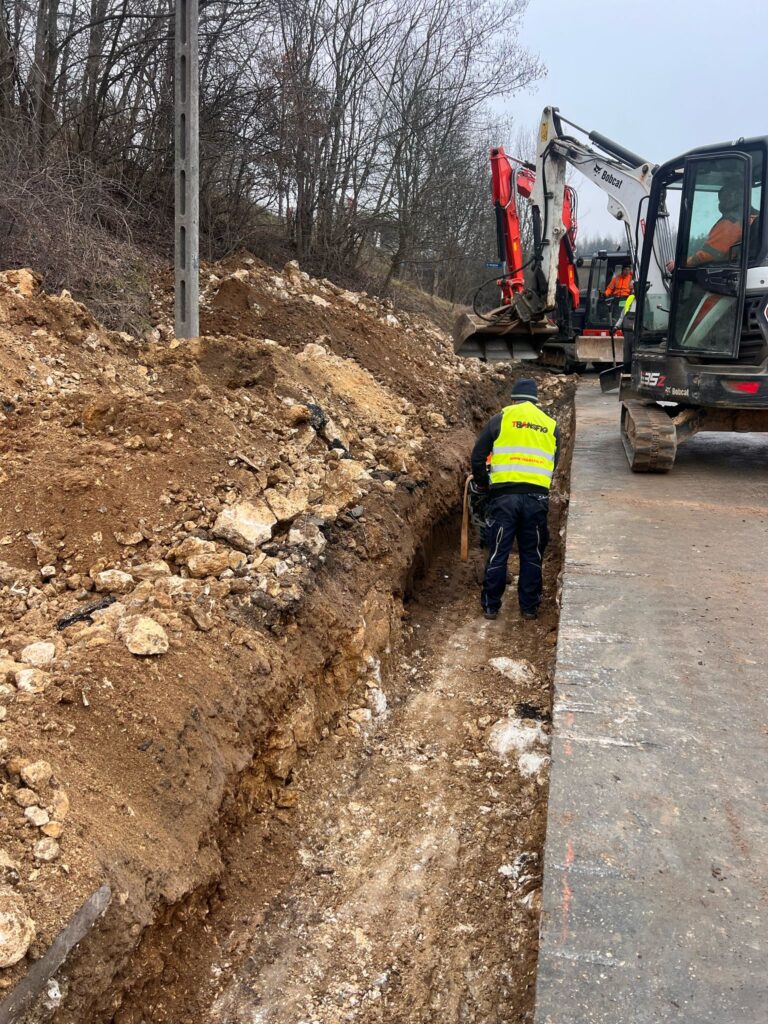

Roboty drogowe:

  • zakończona wymiana podłoża wraz z wykonaniem podbudowy na odcinku od km 0+615,00 do km 1+781,33 – strona lewa

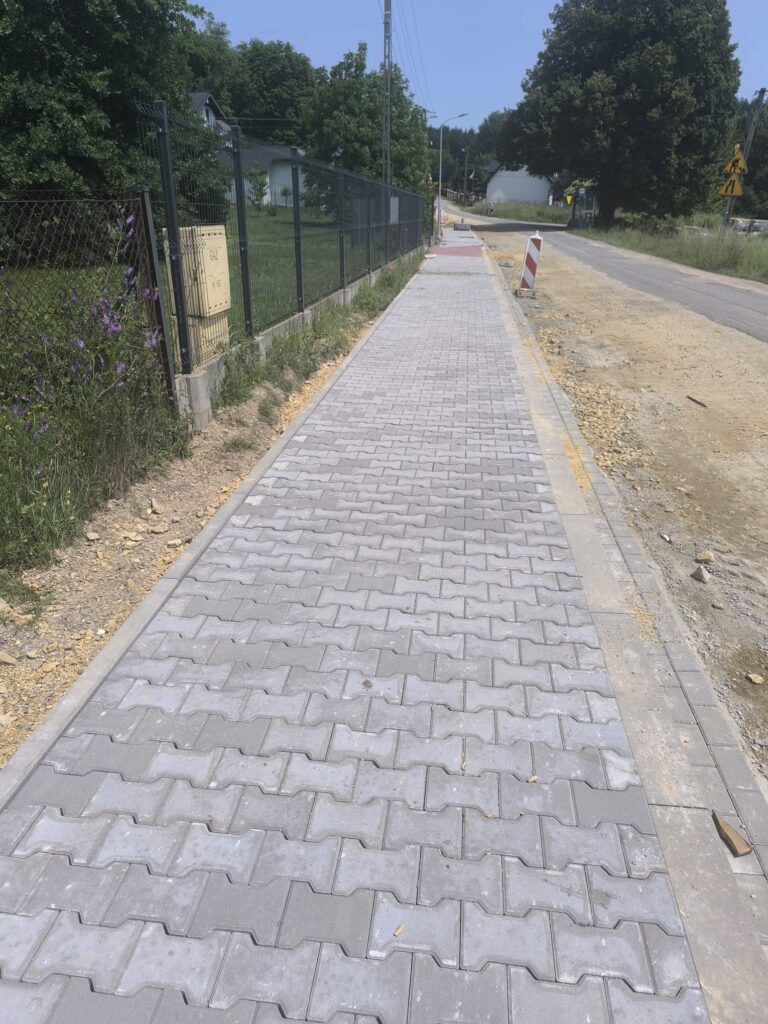

  • wykonany chodnik lewostronny wraz z krawężnikami i obrzeżami od km 1+000,00 do km 1+380,00
  • wykonany krawężnik oraz obrzeża na odc. km 1+440,00 do km 1+650,00 oraz obrzeża od km 1+486,00 do km 1+560,00

kanalizacja deszczowa:

  • zakończony główny kolektor, wykonane przykanaliki i wpusty deszczowe – strona lewa

elektryka:

  • wykonane zabezpieczenia kabli w poprzek drogi wraz z założeniem pustych przepustów rurowych.
  • ułożone peszle i zamontowane fundamenty pod przejściem dla pieszych w km 0+701,60

teletechnika:

  • wykonana przebudowa słupa Orange wraz z przebudową sieci Orange i Fiberlink.
DP 2182k
Data publikacji:
Kategoria: Aktualności, Inwestycje, Utrudnienia czasowe
